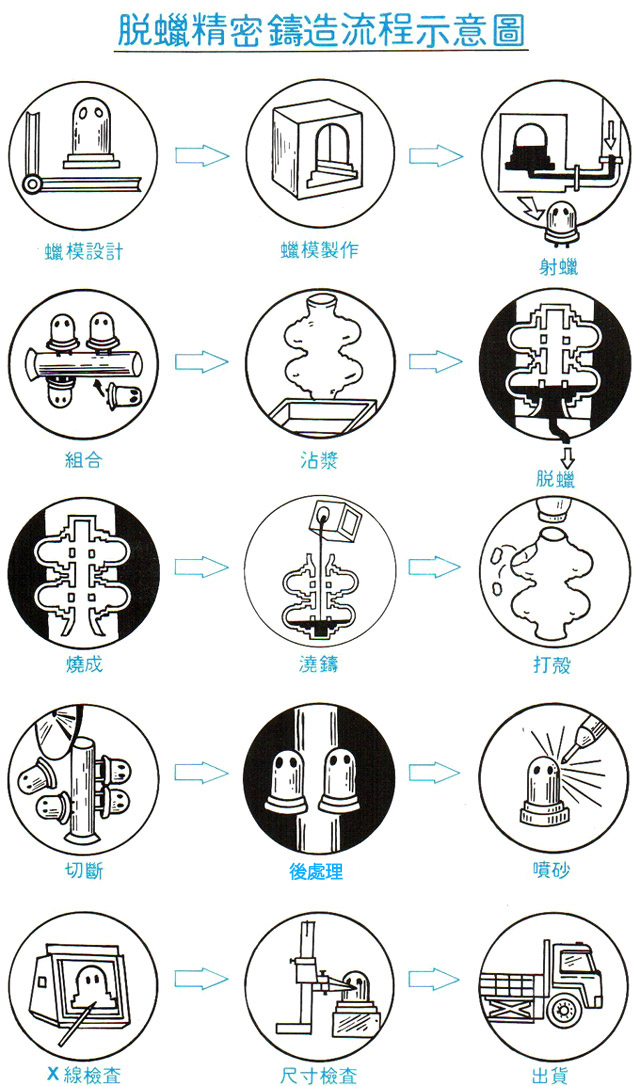

| 製程 |
工作天數 |
| 腊模設計+腊模製作 |
21 工作天 |
| 射腊 |
2 工作天 |
| 組合(修腊+組樹) |
4 工作天 |
| 沾漿 |
7 工作天 |
| 脫腊 |
1 工作天 |
| 燒成 |
1 工作天 |
| 澆鑄 |
2 工作天 |
| 打殼(含殼模噴砂) |
1.5 工作天 |
| 切斷 |
1 工作天 |
| 後處理(磨澆口.整修.焊補.T4.整形.T6.磨輪) |
11 工作天 |
| 噴砂 |
1 工作天 |
| 尺寸檢查+出貨檢驗 |
1 工作天 |
|
*如需代加工者,需再多30工作天
*如需代陽極者,需再多5工作天
*如需代塗裝者,需再多5工作天
*回廠檢驗+包裝,需要多1天
*如遇塞單時,則需更長工作天
|
|
|
|
|
|
